注文住宅は契約後どこまで変更できる|時期と費用の考え方を宅建士が解説

執筆・監修:マイホーム研究所 編集人(宅建士・FP・賃貸不動産経営管理士)|2026年8月更新 ・ 読了目安 約9分

「やっぱりリビングの窓を、もう一つ増やせないかな」——契約を終えて仕様の打ち合わせが進むと、こういう気持ちが出てきます。暮らしが具体的に見えてくるほど、変えたいところが浮かんでくるものです。

ただ、契約書にサインした後だと言い出しにくいのではないでしょうか。営業担当に「できますよ」と言われても、あとからいくら請求されるのか分からず不安が残ります。

先に答えを書きます。契約後でも、変更そのものは可能です。ただし「いつ言うか」と「どちらの方向に変えるか」で、話の重さがまったく変わります

この記事では、宅建士の立場から、その2つの軸を法令の条文にもとづいて整理しました。読み終えるころには、いま自分がどの段階にいて、その変更をいま言うべきかどうかを判断できるはずです。

まず結論:変更できるかは「時期」と「方向」で決まる

  1. 時期……契約後には3つの節目があります。契約/建築確認/着工と発注。どの節目の前かで、変更のハードルが変わります
  2. 方向……減らす変更は通りやすく、増やす変更は重くなります。これは法令の作りからくる差です
  3. そして迷ったら早く言う。ここだけは例外がありません

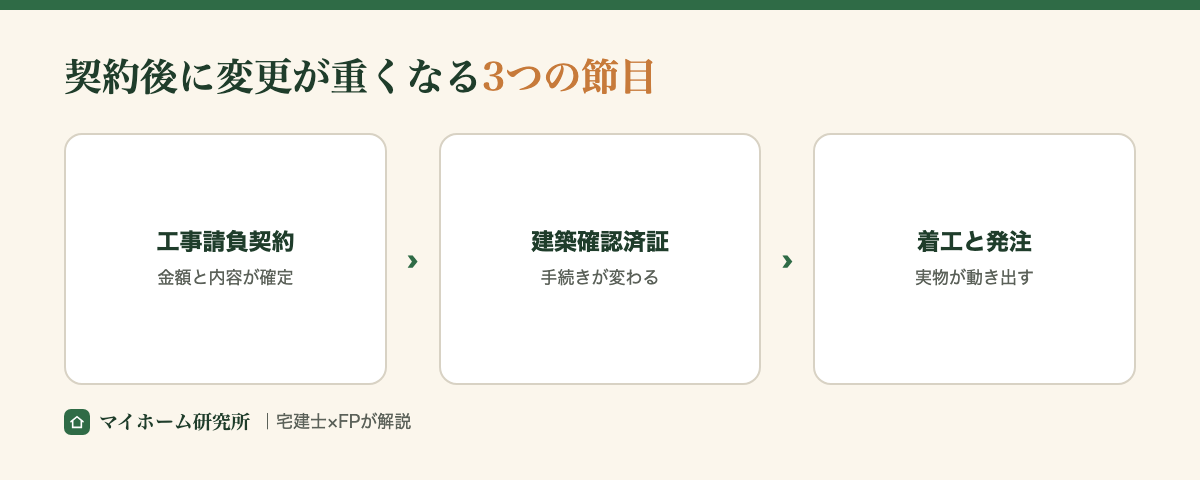

契約後に変更が重くなる3つの節目

契約後の時間は、なだらかに進むわけではありません。3つの節目があり、そこを越えるたびに変更の重さが変わっていきます。

節目①:工事請負契約
金額と工事の内容が確定します。ここから先の変更は、原則として契約そのものの変更にあたるものです。

節目②:建築確認済証の交付
行政(または指定確認検査機関)のチェックを通った状態です。ここを越えると、変更の手続きそのものが変わります。次の章で詳しく説明します。

節目③:着工と資材の発注
図面が実物として動き始める段階です。職人の手配も、資材の発注も済んでいます。

同じ「窓を1つ増やす」という変更でも、どの節目の前に言うかで、かかる時間もお金もまるで違います。だから「何を変えたいか」より先に、「いま自分はどの節目にいるか」を確かめてください。

建築確認のあとは「変更」ではなく「申請のやり直し」になる

ここが、契約後の変更でいちばん見落とされる部分です。

家を建てるときは、工事に着手する前に建築確認を受けます。建築基準法6条1項が、確認申請書を提出して確認を受け、確認済証の交付を受けなければならないと定めているためです。

対象になるのは、同項2号の「2以上の階数を有し、又は延べ面積200㎡を超える建築物」と、3号の「都市計画区域・準都市計画区域等の内にある建築物」などです。2階建てなら該当し、平屋でも都市計画区域内なら該当します。一般的な注文住宅は、まず対象と考えて構いません。

そして条文には、続きがありました。

確認を受けた建築物の計画を変更して建てようとする場合も「同様とする」。つまり、もう一度、確認を受け直す必要があるということです(これを計画変更確認申請と呼びます)。

ただし条文には例外もあります。国土交通省令で定める軽微な変更は除く、という部分です。

ここを整理すると、確認済証が出たあとの変更は2つに分かれます。

後者になると、変更は打ち合わせではなく行政手続きになります。着工が遅れるのは、値段の交渉が長引くからではなく、この手続きに時間がかかるためです

申請が要らない「軽微な変更」には共通点がある

では、軽微な変更とは何を指すのでしょうか。それを具体的に列挙しているのが、建築基準法施行規則3条の2です。

住宅に関係が深いものを抜き出してみましょう。

並べてみると、方向がはっきり見えてきます。

小さくする・減らす方向は軽微な変更に入りやすく、大きくする・増やす方向は入りにくい。これが法令の作りです。

なぜこうなるのでしょうか。建物が小さくなる方向の変更なら、建ぺい率や高さ制限といった規制に、あらためて照らし直す必要が薄いからです。逆に大きくする変更は、規制に触れる可能性が出てきます。だから確認を取り直す扱いになるのです。

設備についても同じ考え方が読み取れます。性能を上げる変更は軽微に含まれ、性能を下げる変更は除かれているのです。

プロの視点

この非対称を知っていると、要望の優先順位が変わります。「あれもこれも足したい」を全部言うより、「これは減らしていい」「ここだけは足したい」と整理してから相談するほうが、話は早く進みます。減らす提案とセットで持っていくと、担当者も動きやすくなるはずです。

ただし、各号には細かい除外規定が付いています。都市計画区域内かどうかで扱いが変わるものもあるのです。そして柱書には、変更後も建築物の計画が建築基準関係規定に適合することが明らかなものに限る、と書かれています。

ですからこれは、あくまで傾向をつかむための整理です。自分の変更が軽微にあたるかどうかは、必ず設計担当の建築士に確認してください

費用が増える仕組み|何に対してお金がかかるのか

「窓を1つ増やすだけなのに、なぜこんなに増えるのか」

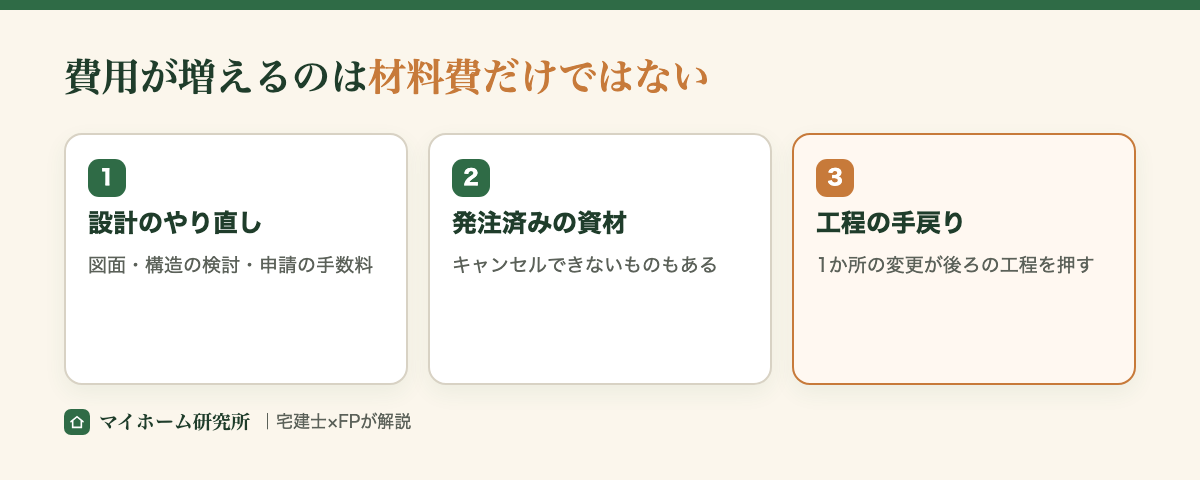

これは、材料費の差額だけを見ているために起こる疑問です。実際には、3つのものにお金がかかっています。

①設計のやり直し
図面を引き直します。窓を増やせば壁の強度に関わるため、構造の検討も必要です。計画変更確認申請が要る場合は、その書類作成と申請の手数料もかかります。

②発注済みの資材
住宅会社は、工程に合わせて資材を先に発注しています。すでに発注が済んでいれば、キャンセルできないものや、違約金が発生するものもあるのです。

③工程の手戻り
職人の手配は、何か月も前から組まれています。1か所の変更が、その後ろの工程を押してしまうのです。押した分だけ、現場の日数が増えていきます。

だから、着工後は材料が同じでも金額が動きます。増えているのは物の値段ではなく、やり直しの手間なのです。

金額の目安は、会社によっても工程によっても幅が大きく出ます。額の相場を調べるより、いま自分がどの段階にいて、上の3つのうちどれが発生するのかを聞くほうが確実です

変更を決めたときにやること|口約束で進めない

変更すると決めたら、必ず書面にしてください。

これは気持ちの問題ではなく、法律で決まっています。建設業法19条2項が、請負契約の内容を変更するときも、その変更の内容を書面に記載し、署名または記名押印して相互に交付するよう定めているためです。

つまり変更契約も、最初の契約と同じ重さで扱われます。

現場では「金額はあとで精算しますね」と進むことがあります。悪意があるわけではなく、工程を止めたくないからです。ただ、そのまま進むと最後の精算で認識がずれます。

変更のたびに、金額と工期を書面で確認する。これだけで、あとの食い違いはほとんど防げます。

なお、工事請負契約そのものには重要事項説明という制度がありません。詳しくは注文住宅の重要事項説明で解説していますが、請負契約は「説明される」のではなく「自分で読む」前提の契約です。変更契約も同じです。

変更を減らす進め方|決めるのは契約前

ここまで見てきた3つの節目は、すべて契約より後の話でした。

裏を返せば、判断材料をそろえて、じっくり比べられるのは契約前だけということになります。契約後の変更が重いのは、法令の作りと現場の段取りが理由です。交渉でどうにかなる部分ではありません。

では契約前に何をしておけばよいのでしょうか。おすすめしたいのは、複数の会社の間取りプランを並べて見ることです。

1社だけで進めると、その提案が自分に合っているのかを比べる相手がいません。「こういうものか」と思って進み、あとから他社のプランを見て気づく、ということが起こります。

複数のプランを並べると、各社の考え方の違いが見えてきます。そして自分が何を優先したいのかが、先に固まります。ここが固まっていれば、契約後に大きく変えたくなる場面は減るはずです。

金額の見方については坪単価の仕組みハウスメーカーの値引きの仕組みでも解説しています。

とはいえ、1社ずつ同じ条件を伝えて回るのは手間でしょう。タウンライフ家づくりなら、同じ要望で複数社の間取りプランと資金計画を無料で取り寄せられます。契約前に判断材料をそろえる方法のひとつです。

【PR】タウンライフ家づくり

\ 無料・かんたん3分 /

複数社の間取りプラン・資金計画をまとめて取り寄せて、契約前に比べられます。

家づくりカタログを無料で取り寄せる(タウンライフ)

よくある質問

Q. 契約後に変更したいと伝えるのは、失礼にあたりませんか。
あたりません。仕様の打ち合わせは、契約後に進めるのが一般的な流れです。住宅会社もそれを前提に工程を組んでいます。むしろ遠慮して伝えるのが遅れるほど、時間もお金もかかります。思いついた時点で伝えてください。

Q. 「できますよ」と言われましたが、金額はいつ分かりますか。
その場で分かるとは限りません。設計のやり直し・資材・工程の3つを確認する必要があるためです。伝えるときに「変更後の金額と工期を、書面でいただけますか」と添えておくと、話が具体的に進みます。

Q. 着工したあとでも変更できますか。
できる場合もありますが、3つの節目のうち最も重い段階です。資材が発注済みで、職人の手配も動いています。着工後は「変えられるか」より「いま変えると何が起きるか」を聞いて、そのうえで判断するほうが現実的です。

Q. 変更すると工期はどのくらい延びますか。
計画変更確認申請が必要かどうかで大きく変わります。申請が要る場合は、審査の期間が加わります。ここも会社や地域で幅があるため、担当者に「この変更は計画変更確認申請が必要ですか」と直接聞くのが確実です。

Q. 変更をやめて元に戻す場合も、費用はかかりますか。
かかることがあります。すでに図面を引き直していれば設計の手間が発生していますし、資材を発注し直していればその分も動きます。戻すのも変更のひとつ、と考えておいてください。

まとめ|迷ったら、いまの段階を確かめて早く言う

そして、いちばん効くのは早く伝えることです。同じ変更でも、1週間早いだけで結果が変わります。

もしまだ契約前なら、複数社のプランを並べて、自分の優先順位を先に固めておいてください。それが、契約後に大きく変えなくて済む一番の方法です。
